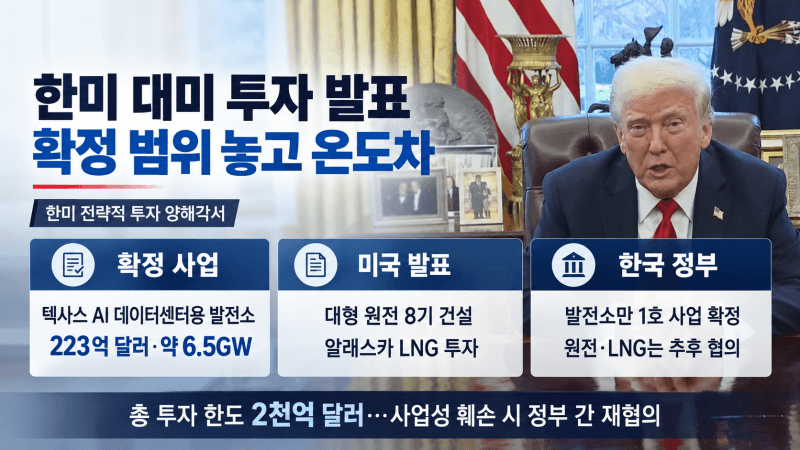

데일리 TOP101위#도널드 트럼프#미국#APR1400#원자력 발전#LNG대미 투자 1호 텍사스 가스발전 확정…원전 8기 협력 속 알래스카 LNG는 검토 단계뉴스보이2026.10.01. 14:34뉴스보이2026.10.01. 14:34우산형 투자 구조와 리스크 풀링을 통한 원리금 회수 안전장치 마련1한미 양국 정부가 최대 2,000억 달러 규모의 대미 전략투자 프로젝트 추진 계획을 발표함.21호 사업으로 미 텍사스주에 223억 달러 규모 가스복합화력발전소를 건설해 AI 데이터센터에 전력을 공급하기로 확정함.3이어 한미 원전 프레임워크를 통해 한국형 APR1400 2기를 포함한 대형 원전 8기 건설 협력에 합의함.4트럼프 대통령은 알래스카 LNG 투자도 공언했으나 한국 정부는 상업적 합리성 검토가 전제되어야 한다는 입장임.5정부는 우산형 투자 구조와 리스크 풀링을 도입해 투자 원리금을 모두 회수할 때까지 수익 배분을 5대5로 유지할 방침임.한미 에너지 투자 협력의 세부 과제와 안전장치원전 8기 협력은 어떻게 추진되었나알래스카 사업은 왜 신중한 검토를 거치나투자 손실을 막을 안전장치는 무엇인가원전 8기 협력은 어떻게 추진되었나•대형 원전 8기 협력은 급증하는 인공지능 전력 수요에 대응하려는 미국 정책과 한국의 검증된 기술력이 결합해 추진되었습니다. 1호 확정 사업인 텍사스 가스복합화력발전소 역시 인근 데이터센터에 전력을 공급하기 위해 2029년 상업 운전을 목표로 착수합니다.•미국 정부는 2030년까지 대형 원자로 10기 착공을 목표로 하는 원자력 행정명령을 발표하며 발전 용량 확대를 서두르고 있습니다. 이에 맞춰 양국은 한국형 원자로 APR1400 2기와 미국형 AP1000 6기 등 총 8기를 단계적으로 건설하는 협력 체계를 구성했습니다.•특히 한국형 원전인 APR1400은 2019년 미국 원자력규제위원회의 최종 설계인증을 획득해 기술적 안전성을 인정받았습니다. 이러한 사전 인허가 기반 덕분에 한국 원전은 미국 본토 진출을 위한 제도적 발판을 마련할 수 있었습니다.알래스카 사업은 왜 신중한 검토를 거치나•트럼프 대통령의 공언에도 불구하고 한국 정부가 결정을 유보한 이유는 막대한 초기 시공 비용과 불확실한 사업성 때문입니다. 정부와 미 상무부 공식 문서는 상업적 합리성과 관련 국내법 요건 충족을 전제로 검토에 착수한다는 점을 명확히 했습니다.•알래스카 LNG는 영구동토층을 관통하는 약 1,300km의 가스관을 건설해야 해 막대한 시공비가 투입되는 고위험 사업입니다. 실제로 2016년 글로벌 에너지 기업들이 경제성 부족을 이유로 사업을 철회했던 만큼 면밀한 타당성 검토가 선행되어야 합니다.투자 손실을 막을 안전장치는 무엇인가•정부는 대규모 공공 자금의 손실을 방지하기 위해 단일 통합 관리 법인과 리스크 풀링 제도를 도입했습니다. 모든 개별 사업의 자금 조달과 수익 배분을 하나의 우산형 투자목적회사가 총괄 관리하도록 설계했습니다.•한국이 전체 투자 원리금을 전액 회수할 때까지는 개별 사업의 수익 배분 비율을 한미 간 5대5로 유지합니다. 정부는 향후 상업적 합리성 검토와 국회 보고 절차를 충실히 거치며 실제 투자 집행 여부를 신중히 판단할 계획입니다.원전 8기 협력은 어떻게 추진되었나•대형 원전 8기 협력은 급증하는 인공지능 전력 수요에 대응하려는 미국 정책과 한국의 검증된 기술력이 결합해 추진되었습니다. 1호 확정 사업인 텍사스 가스복합화력발전소 역시 인근 데이터센터에 전력을 공급하기 위해 2029년 상업 운전을 목표로 착수합니다.•미국 정부는 2030년까지 대형 원자로 10기 착공을 목표로 하는 원자력 행정명령을 발표하며 발전 용량 확대를 서두르고 있습니다. 이에 맞춰 양국은 한국형 원자로 APR1400 2기와 미국형 AP1000 6기 등 총 8기를 단계적으로 건설하는 협력 체계를 구성했습니다.•특히 한국형 원전인 APR1400은 2019년 미국 원자력규제위원회의 최종 설계인증을 획득해 기술적 안전성을 인정받았습니다. 이러한 사전 인허가 기반 덕분에 한국 원전은 미국 본토 진출을 위한 제도적 발판을 마련할 수 있었습니다.알래스카 사업은 왜 신중한 검토를 거치나•트럼프 대통령의 공언에도 불구하고 한국 정부가 결정을 유보한 이유는 막대한 초기 시공 비용과 불확실한 사업성 때문입니다. 정부와 미 상무부 공식 문서는 상업적 합리성과 관련 국내법 요건 충족을 전제로 검토에 착수한다는 점을 명확히 했습니다.•알래스카 LNG는 영구동토층을 관통하는 약 1,300km의 가스관을 건설해야 해 막대한 시공비가 투입되는 고위험 사업입니다. 실제로 2016년 글로벌 에너지 기업들이 경제성 부족을 이유로 사업을 철회했던 만큼 면밀한 타당성 검토가 선행되어야 합니다.투자 손실을 막을 안전장치는 무엇인가•정부는 대규모 공공 자금의 손실을 방지하기 위해 단일 통합 관리 법인과 리스크 풀링 제도를 도입했습니다. 모든 개별 사업의 자금 조달과 수익 배분을 하나의 우산형 투자목적회사가 총괄 관리하도록 설계했습니다.•한국이 전체 투자 원리금을 전액 회수할 때까지는 개별 사업의 수익 배분 비율을 한미 간 5대5로 유지합니다. 정부는 향후 상업적 합리성 검토와 국회 보고 절차를 충실히 거치며 실제 투자 집행 여부를 신중히 판단할 계획입니다.더보기#도널드 트럼프#미국#APR1400#원자력 발전#LNG
